BIM案例——上海市胸科医院新建科教综合楼项目

一、项目概况

上海市胸科医院新建科教综合楼项目位于上海市徐汇区内环以内,北临淮海西路,南邻番禺绿地,东面为安顺路,本项目位于胸科医院东北角。

该项目施工场地非常狭小,北侧又与地铁10号线相邻,基坑变形控制要求高,施工难度大。为提高建设过程中的精细化管理能力,充分发挥BIM技术在该项目上的积极作用,项目采用了建设单位驱动的全生命周期BIM应用模式。

二、BIM技术实现目标

基于BIM在工程建设方面的应用实践所体现出来的优势,尤其是在设计阶段的三维模拟和设备管线碰撞优化、施工过程的空间和进度可视化展示、竣工阶段的设备管线模型信息移交等方面的价值。

为更好地开展上海市胸科医院科教综合楼的项目管理工作,达到项目设定的安全、质量、进度、投资等各项管理目标,建立工程 3D 模型、结合 4D/5D 动态工程筹划及造价等BIM先进管理手段,以数字化、信息化和可视化的方式实现基于BIM的建设项目管理,提升前期策划、设计管理和施工管理的深度和精度;基于建设阶段的BIM 模型运维转换和运维平台开发,提升医院后勤智能化管理水平。

三、BIM技术应用成果与特色

1.模型建立

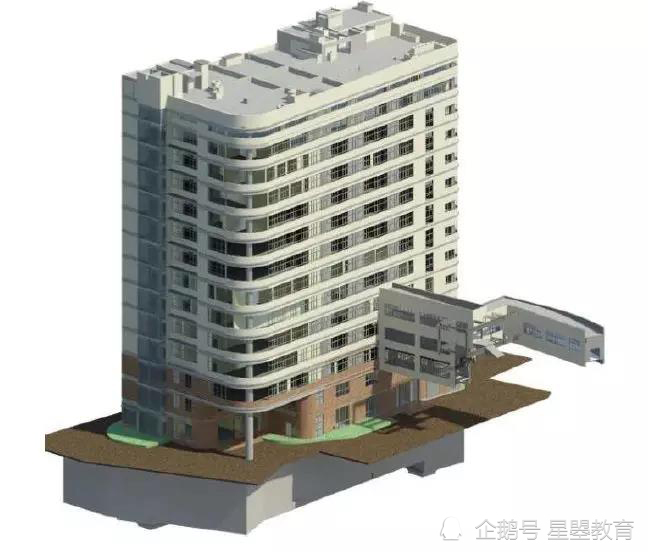

胸科医院科教综合楼项目的主要使用REVIT软件进行BIM完全正向建模。当建模工作量较大时,将制作模型工作集并采取多人协同的建模方式以提高建模效率。胸科医院所有专业的模型都基于同一模型原点搭建,相互之间可以快速链接。

2.设计方案比选

对基坑施工的顺作法、逆作法进行了BIM模拟,并且从造价、工期、基坑周边环境保护、场地布置、安全文明、绿色施工等方面对两种方案进行了综合比较,提出了合理的基坑施工方案。

通过BIM的优秀可视化效果,对样板间的多个装饰方案进行了模拟,结合业主及财务监理的意见,在造价控制范围内为采纳合适的设计方案提供了辅助与支撑。

3.特殊设施模拟

通过BIM技术模拟了车辆进入医院后三条不同的路线进入地下停车库的过程,对可能出现的意外情况进行了模拟,给出了通行效率最高的方案,同时也给出了在高峰时段采取疏导的措施;通过BIM技术模拟了车辆进入停车库后运行情况,模拟了不同情况入库、出库的流程和耗时。

四、场地布置

因施工场地有限,利用BIM进行施工现场模拟,取得了节省施工工期、提高施工质量与安全性的良好效果,为类似工程提供借鉴作用。

五、施工模拟

依据BIM技术的合优势,应用BIM模拟技术将每一个施工环节的先行状态模拟出来,结合现场实际经验进行进度计划的编制,优化和控制施工进度。

六、总结

从总体而言,BIM在医院项目中的应用还在探索阶段,还没有形成成熟的应用模式、应用指南和应用标准。另外,由于项目的差异性,每个项目BIM应用的模式、需求、深度等都不尽相同,因此就有必要针对项目制定应用规划作为BIM应用的最高纲领,编制具体的实施方案作为BIM应用的操作依据,必要的话,制定相应技术标准作为BIM建模与协同应用、信息化平台构建以及模型移交和验收的依据。

  • 发表于:
  • 原文链接https://kuaibao.qq.com/s/20200827A09EQ800?refer=cp_1026
  • 腾讯「腾讯云开发者社区」是腾讯内容开放平台帐号(企鹅号)传播渠道之一,根据《腾讯内容开放平台服务协议》转载发布内容。
  • 如有侵权,请联系 cloudcommunity@tencent.com 删除。

扫码

添加站长 进交流群

领取专属 10元无门槛券

私享最新 技术干货

扫码加入开发者社群
领券
